2023年1月5日,国网泰安供电公司高效取得陇东-山东±800千伏特高压直流工程“全线第一张线路建设工程规划许可证”,标志着特高压线路工程东平段已具备依法开工条件,为后续工程开工建设打下了坚实基础。
陇东-山东±800千伏特高压直流工程是国家“十四五”期间开工建设的重点能源项目,是山东省和甘肃省优势互补、互利共赢的重大战略工程,起自甘肃陇东能源基地,途经陕西、山西、河北,落点至山东泰安东平境内,线路总长度约952.2公里,年输电容量800万千瓦。
为推动特高压工程早日开工,国网泰安供电公司精心策划、超前协调,积极与市县政府汇报项目对于满足“十四五”期间山东电力增长需求、满足地区经济社会发展等方面的重要意义,市县政府均表示全力支持工程落地,并分别成立工程建设协调专班,强力推动工程建设。会同县公司创新工作方法,协同开展特高压权证办理流程推演,提前摸清征地组卷、权证办理流程,采用“远程预审+隔离会签”形式。持续简化优化电网建设工程行政审批流程,推动“不动产证、建设工程规划许可证串行办理改并行办理”等12项措施落地执行,将电网项目审批主流程由59个工作日压缩至38个工作日。促请政府建立政企常态化对接机制,优化重大项目供电服务“绿色通道”,为后续工程高效推进提供了坚强保障。
下一步,国网泰安供电公司将细化特高压工程前期手续办理及工程建设流程推演,超前开展征地预组卷,配合做好重要跨越“先签后建”,全力保障工程如期开工、高效推进、早日投产,跑出特高压建设“泰安速度”。
延伸阅读:
甘肃省能源资源充足,尤其是中东部地区的风能、太阳能资源更为丰富,未来经济发展仍将以新能源产业为重点。山东省作为全国首个新旧动能转换的试验区,正在积极培育壮大新动能,改造提升传统动能。2021年以来,山东省用电负荷增长较快。“十四五”期间,随着供给侧结构性改革,以及新旧动能转换重大工程的加快实施,山东省经济社会呈现提质增效、稳中向好态势。根据电力平衡的结果,至2025年,山东省急需缓解较大程度的负荷缺口。
为落实国家《“十四五”电力发展规划》,满足陇东地区风光火储大型综合能源基地电力可靠送出,促进陇东革命老区及周边地区的经济发展,同时满足受端山东电网鲁西南、鲁西北地区负荷增长的需求,推进山东电力工业发展方式转变,优化能源结构,提高绿色能源占比,提高系统整体安全稳定运行水平和供电可靠性,国家电网有限公司拟建设陇东-山东±800kV特高压直流输电工程(以下简称“本项目”)。
本项目的建设符合我国能源“西电东送”整体电力流向,为实现更大范围电力资源优化配置创造了有利条件,环保和低碳发展效益明显,项目的建设十分必要。

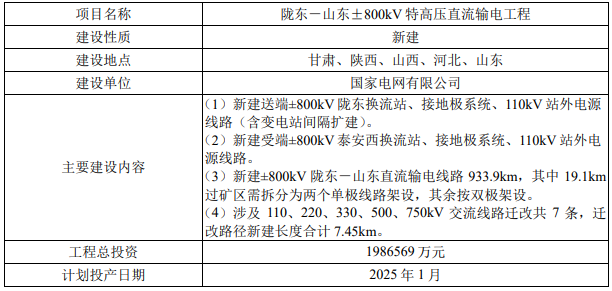

建设项目的特点
为减小线路损耗,提高工程输电效率,本项目采用直流输电方式送出,额定电压±800kV,额定功率8000MW,项目具有电压等级高、输送容量大、输电距离远等特点。
本项目主要建设内容包括:新建送端±800kV陇东换流站(以下简称“陇东换流站”,含配套送端接地极系统、110kV站外电源线路及对端马坪110kV变电站间隔扩建);新建受端±800kV泰安西换流站(以下简称“泰安西换流站”,含配套受端接地极系统及110kV站外电源线路);新建±800kV陇东-山东直流输电线路约933.9km;另涉及110kV、220kV、330kV、500kV、750kV交流线路迁改共7条,迁改路径新建长度合计约7.45km。
本项目直流线路起于甘肃省庆阳市西峰区陇东换流站,止于山东省泰安市东平县泰安西换流站。途经甘肃(庆阳市)、陕西(延安市)、山西(临汾市、长治市)、河北(邯郸市)、山东(聊城市、济南市、泰安市),共计5省、8个地级市、30个区县。
本项目环保投资总计21767.7万元,工程静态投资总计1986569万元,环保投资站工程总投资的1.10%。
本项目计划于2025年1月建成投运。
换流站工程

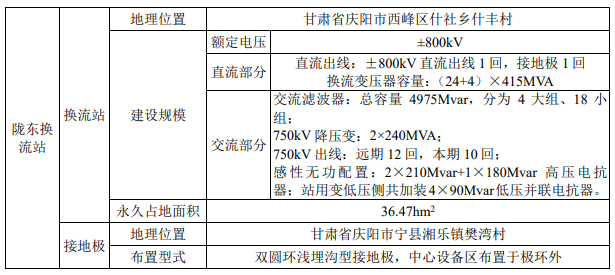

±800kV陇东换流站新建工程
(1)换流站
陇东换流站位于甘肃省庆阳市西峰区什社乡什丰村。换流变压器容量按(24+4)×415MVA考虑,额定换流容量8000MW,±800kV出线1回,接地极出线1回,750kV交流本期出线10回(远景出线12回),站外110kV电源线出线1回。
(2)接地极和接地极线路
送端接地极极址位于甘肃省庆阳市宁县湘乐镇樊湾村,极环采用水平浅埋、双环圆形布置。送端接地极线路设计电压等级为35kV,线路长度约29.2km,途经甘肃省庆阳市西峰区(4.2km)、合水县(2.7km)、宁县(22.3km)。
(3)110kV站外电源线路
送端换流站设置1路备用电源,由站外110kV马坪变电站引接。本期110kV马坪变电站需扩建1个110kV出线间隔,并建设1回110kV备用电源线路至陇东换流站,线路长度约21.8km,途经甘肃省庆阳市宁县(15.2km)、西峰区(5.6km)。

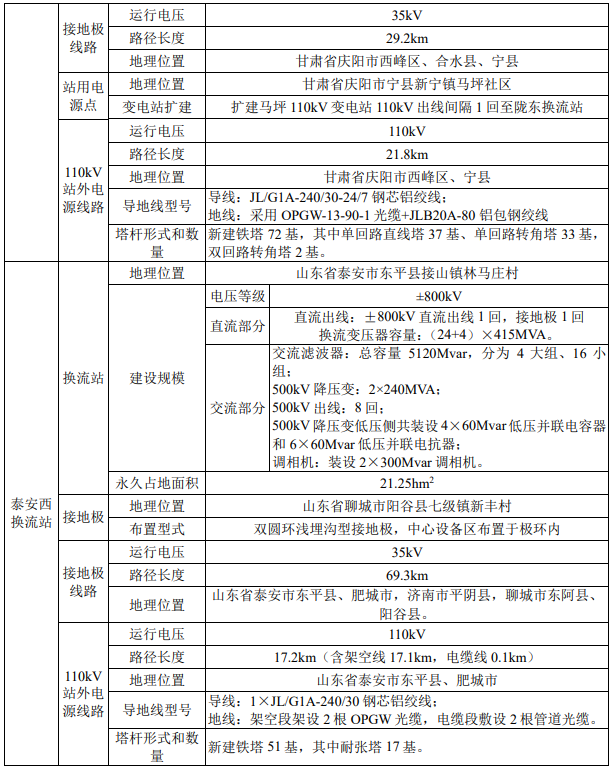

±800kV泰安西换流站新建工程
(1)换流站
泰安西换流站位于山东省泰安市东平县接山镇林马庄村。换流变压器容量按(24+4)×415MVA考虑,额定换流容量8000MW,±800kV出线1回,接地极出线1回,500kV交流出线8回,站外110kV电源线出线1回,站内设2台300Mvar调相机。
(2)接地极和接地极线路
受端接地极极址位于山东省聊城市阳谷县七级镇新丰村,极环采用水平浅埋、双环圆形布置。受端接地极线路设计电压等级为35kV,线路长度约69.3km,其中与直流线路同塔架设57km,单独架设12.3km,途经山东省泰安市东平县(4.5km)、肥城市(11.1km),济南市平阴县(30.0km),聊城市东阿县(22.7km)、阳谷县(1.0km)。
(3)110kV站外电源线路
受端换流站设置1路备用电源,由站外220kV安临变电站110kV配电装置引接。本期建设1回110kV备用电源线路至泰安西换流站,线路长度约17.2km(含0.1km电缆),途经山东省泰安市肥城市(6.7km)、东平县(10.5km)。
输电线路工程

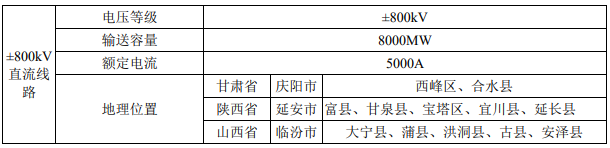

±800kV陇东-山东直流线路新建工程

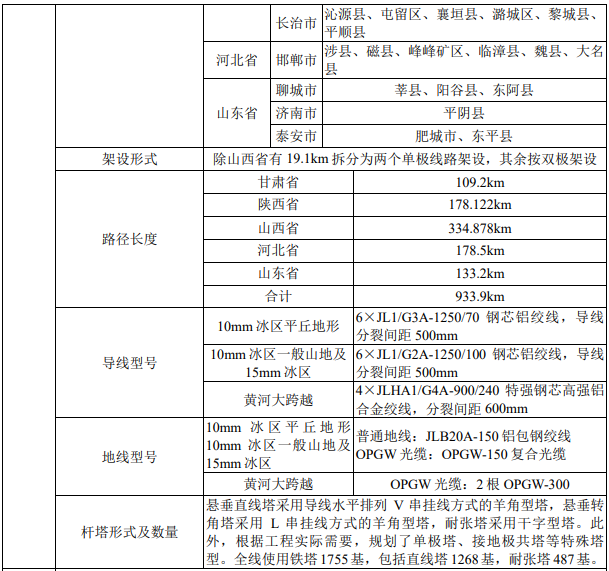

新建±800kV陇东-山东直流线路,路径全长约933.9km,途经甘肃(109.2km)、陕西(178.122km)、山西(334.878km)、河北(178.5km)、山东(133.2km)五省,除山西省有19.1km拆分为两个单极线路架设,其余按双极架设。
交流线路迁改工程

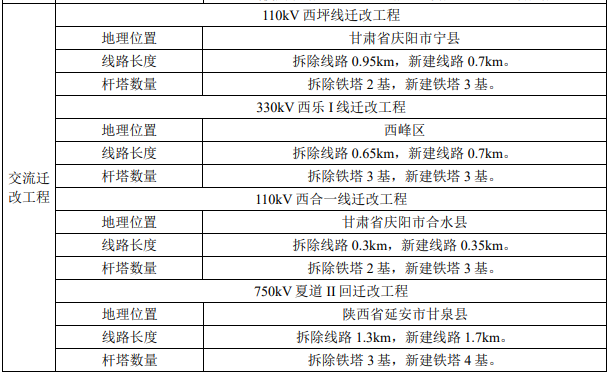

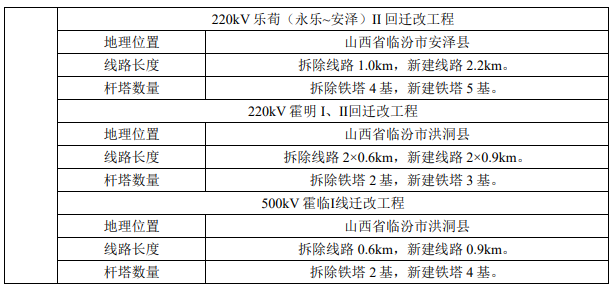

本项目涉及7条交流线路迁改工程,包括:①110kV西坪线:拆除长度约0.95km,新建约0.7km;②330kV西乐I线:拆除长度约0.65km,新建约0.7km;③110kV西合一线:拆除长度0.3km,新建0.35km;④750kV夏道II回:拆除长度约1.3km,新建约1.7km;⑤220kV乐荀(永乐~安泽)II回:拆除长度约1.0km,新建约2.2km;⑥220kV霍明I、II回:拆除段长度约2×0.6km,新建约2×0.9km;⑦500kV霍临I线:拆除长度约0.6km,新建约0.9km。
来源:新华网/韩增永 陈国栋
版权归原作者所有,如有侵权请联系删除
