韩国押上 1,000 万亿:一场赌电网的芯片大Y进
三星·SK海力士十年豪赌——拆穿口径,盯住 6GW 缺口
2026.06.28

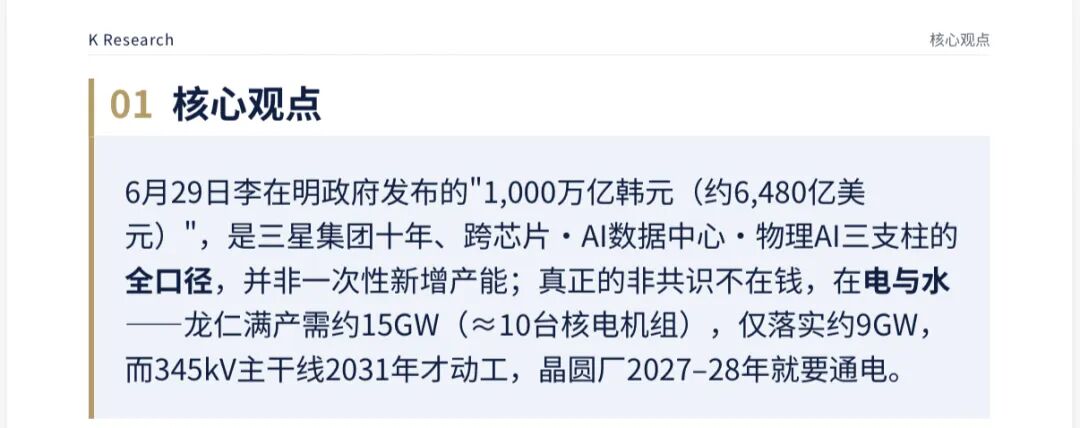

周一李在明把 1,000 万亿韩元(约 6,480 亿美元)摆上台面。听着像砸钱再造一个汉江奇迹——但真问题不在钱。
先泼盆冷水。这 1,000 万亿是三星集团全口径:芯片、AI 数据中心、电池、显示、生物,全算进去。
真正新增的前道晶圆厂,连 SK 海力士一起也就 300–500 万亿,部分还可能把龙仁的产能挪过去。
韩媒 The Elec 直言 "internal talk of relocating some Yongin fabs"(内部曾讨论迁走部分龙仁厂)——所谓"第二集群",未必全是净新增。—— The Elec 2026.06KZG
$648B

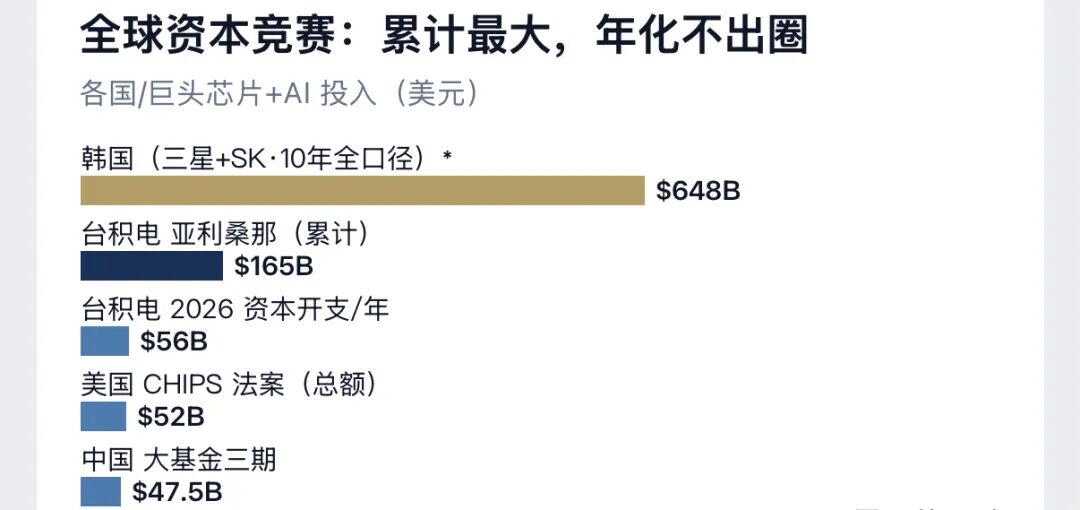

三星十年全口径,非纯新增
6 GW
龙仁电力缺口(满产需 15GW)
58%
SK海力士 HBM 收入份额
真正的命门是电与水。龙仁满产要 15GW,约 10 台核电机组,目前只落实 9GW,缺口 6GW。更尴尬的是时间:输电主干 2031 年才动工,可晶圆厂 2027–28 年就要通电。
图|头条数字 ≠ 新增产能
三星集团·十年全口径 ≈ 1,000 万亿韩元 · E为估计半导体~300AI数据中心~350其他~350真正新增前道晶圆厂(含SK)约 300–500AI数据中心多为 OpenAI/SK 主导 MOU,非三星表内开支,口径或重叠
来源:매일경제、Reuters、The Elec,K Research 整理
HBM 仍是发动机。
SK海力士份额 58%、供英伟达约 2/3;三星 2 月抢先量产 HBM4,却只分到 25–30%。
所以别只盯 1,000 万亿。
先看 6GW 缺口和 2031 对 2028 的时间差,再看谁在卖铲子——变压器、SMR、TC 键合、硅片。
胜负手是电网与社会许可,不是资本。完整产业链拆解、三情景与受益清单,已写进这期 K Research 研报,上传星球。
