钱买不来电,时间买不来算力——美国AI数据中心的排队经济学(下)
新增的电从哪来:全部在排队
需求侧挤完水分,看供给侧。美国要给AIDC添电,只有四条路:新建燃气电厂、新建风光储、重启或延役存量机组、表后自发电。四条路现在全部拥堵,只是拥堵的形态不同。
燃气:订单簿是年产能的五倍。 重型燃气轮机全球产能约九成集中在 GE Vernova、西门子能源、三菱重工三家。GE Vernova 2026 年一季度披露的订单积压加档期预订合计约 100GW,而其年产能约 20GW(2028年年中扩至 24GW);公司管理层预计 2026 年底前 2030 年以前的交付档期将全部售罄——目前 2029-2030 年可售档期只剩约 10GW。三菱重工积压 35GW(一年前 23GW),新接订单排至 2028-2030 年交付;西门子能源 2025 年售出 194 台燃机、约为上年两倍。三家扩产幅度合计每年约 20-35%,远低于订单增速——现在下单一台重型燃机,交付在 2029 年以后。

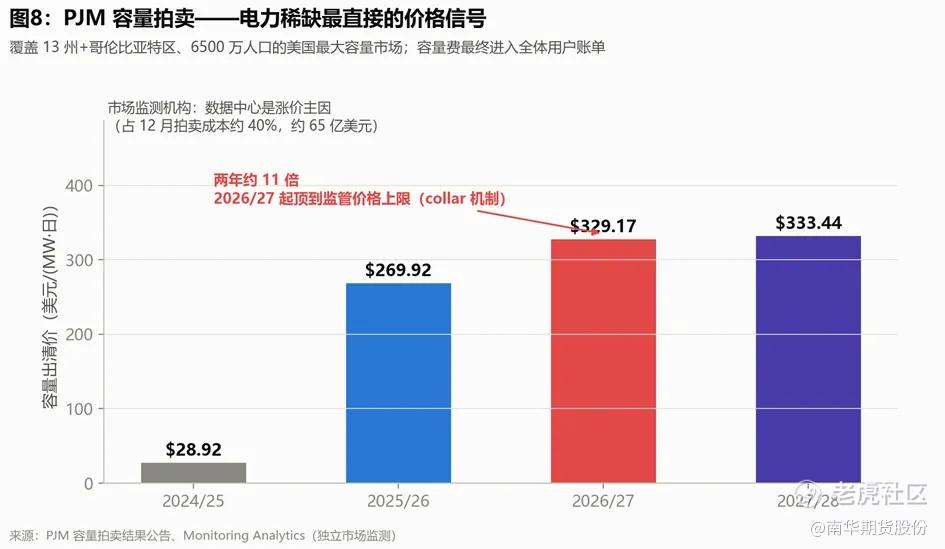

风光储:量大,但撑不起 24×7。EIA 口径下 2026 年美国计划新增装机 86GW、创历史纪录,但构成上太阳能 43.4GW、储能 24GW、风电11.8GW——可全天候调度的天然气只有 6.3GW(7%)。AI 训练负荷要求 24×7 高可用,间歇性电源加储能可以贡献电量、难以独立承担这类负荷的容量责任。美国银行的测算是:2026-2030 年美国需要新增超过 230GW 发电容量,而受监管公用事业的有效容量计划只有约 93GW——五年缺口超过 100GW(美国银行口径,指满足含 AI 新增负荷所需的可调度发电容量缺口,非全美整体电力短缺)。
存量重启与延役:最快的路,但总量有限。三里岛 835MW 重启提前至 2027 年(微软 20 年购电协议);超大规模厂商累计签署核电协议13笔、合计逾9.8GW(Amazon-Talen 1.92GW、Meta 至多 6.6GW、Google约 2.3GW)——但其中多数是存量机组电力的再分配:合同把已有的电从电网大池子划给特定买家,系统层面并没有新增供给。行政层面,能源部已用紧急命令延役约 4,500MW 煤电和 1,400MW 燃气,2025年美国煤电退役量创15年新低——退役放缓本身,就是短缺最直白的注脚。
表后自发电:绕开排队的旁路,正在批量复制。接入排队 4-7 年,于是最激进的玩家选择不排队:在数据中心旁边自建电源、不并入公共电网。引子里密西西比的 59 台燃机是极端样本;更"正规"的版本是 Meta 在路易斯安那的 Hyperion 园区——州公用事业委员会已批准专供的 2.26GW 联合循环燃机(2028-2029 年投运),后续协议再加 5.2GW 燃气与 2.5GW 光伏;OpenAI的得州 Abilene 园区拿到约 360MW 表后燃气许可,其合作方累计订购超过 1GW 航改燃机。IEA 估计到2030年,表后燃气机组将为数据中心供电 15-27GW,绝大部分在美国,且为保证可靠性需相对负荷超配30-70%。旁路的代价有三:航改与往复机组的交期也在拉长、排放许可与诉讼风险、以及度电成本高于电网大机组。
现在的电从哪来:55%化石燃料的现实
上一节讲边际,这一节讲存量——今天美国数据中心插座里的电,到底是什么电?

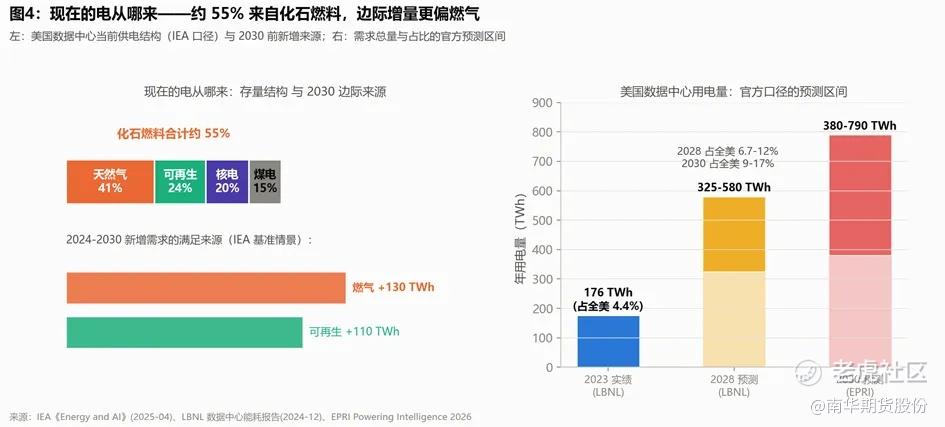

IEA在《Energy and AI》中的测算是:天然气超过 40%、可再生约 24%、核电约20%、煤电约 15%——化石燃料合计约 55%。这与"AI 用绿电"的公众印象有明显落差,落差的来源很简单:数据中心买的绿证和购电协议改变的是账面归属,物理上它们接在以气电为主的美国电网上,且高度集中在 PJM(弗吉尼亚)和 ERCOT(得州)这两个化石占比更高的区域。
体量上,劳伦斯伯克利国家实验室(LBNL)受能源部委托的报告给出基准:2023 年美国数据中心用电 176TWh、占全美 4.4%;2028年预计 325-580TWh、占 6.7-12%。EPRI 的 2026 年版本把2030 年的区间进一步上调至 380-790TWh、占全美9-17%。区间如此之宽,正是上文"幻影负荷"在预测端的投影——连专业机构也无法确定申请里有多少会兑现。
到 2030 年的边际结构比存量更偏燃气:IEA 基准情景下,美国数据中心新增用电中燃气贡献超过 130TWh,高于可再生的约 110TWh;EIA 也观察到2022 年末以来新规划电源出现从可再生向燃气的系统性转向。与此同时,清洁采购确实在放量——清洁能源买家联盟(CEBA)口径2025 年美国企业新签清洁电力采购 27.3GW、创纪录,约四分之三来自四家超大规模厂商,核电跃升为第二大采购技术——但这些合同的交付集中在 2027-2032 年。存量偏化石、边际偏燃气、清洁承诺压在后半程,这就是 AIDC 供电结构的三层现实。
这一层现实里还藏着一个后文会用到的伏笔:既然新增供电这么难,那个被寄予厚望的"终极答案"——小型核反应堆——到底什么时候能顶上来?
铁与铜的排期:变压器
发电之外,输变电设备是第二道闸门,其中最紧的是大型电力变压器(LPT)——每一座数据中心变电站的心脏。

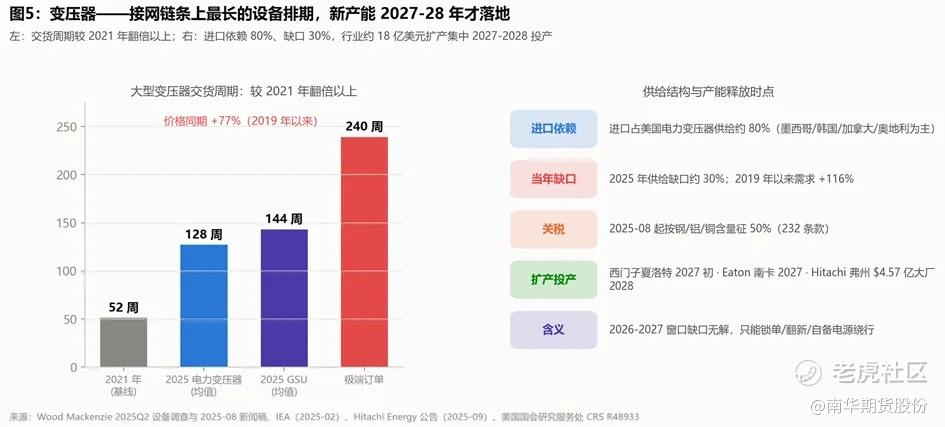

Wood Mackenzie 2025 年二季度的调查:美国电力变压器平均交货 128 周(约 2.5年)、发电机升压变 144 周,部分特殊订单 4 年——大约是 2021 年的两倍以上,且2026 年初的行业读数仍在拉长。价格同步走高:2019 年以来电力变压器均价上涨约 77%,断路器、中压开关柜涨幅也在 47-50%。
供给结构解释了为什么缺口难以快速填上:进口占美国电力变压器供给约 80%(墨西哥、韩国、加拿大、奥地利为主),2025 年供给缺口约 30%;本土能生产变压器核心材料晶粒取向电工钢的只有一家公司。2025 年 8 月起,进口变压器还要按钢/铝/铜含量缴纳 50% 的 232 条款关税——短缺叠加关税,成本只有一个方向。
产能释放的时间表已经公开:西门子能源夏洛特产线 2027 年初投产、Eaton 南卡工厂 2027 年、Hitachi Energy 在弗吉尼亚投资 4.57 亿美元的全美最大 LPT 工厂 2028 年投产——行业 2023 年以来累计约 18 亿美元的扩产集中在 2027-2028 年落地。换句话说,2026-2027 这个窗口里,变压器缺口没有解,只能靠提前锁单、翻新旧设备和自备电源绕行。
SMR:2030年代的答案,回答不了2027的问题
每一轮关于"AI 缺电"的讨论,最后都会走到同一个词:SMR——小型模块化核反应堆。工厂预制、选址灵活、无碳基荷,听起来是为数据中心量身定做的。它确实可能是答案——问题在于是哪一年的答案。

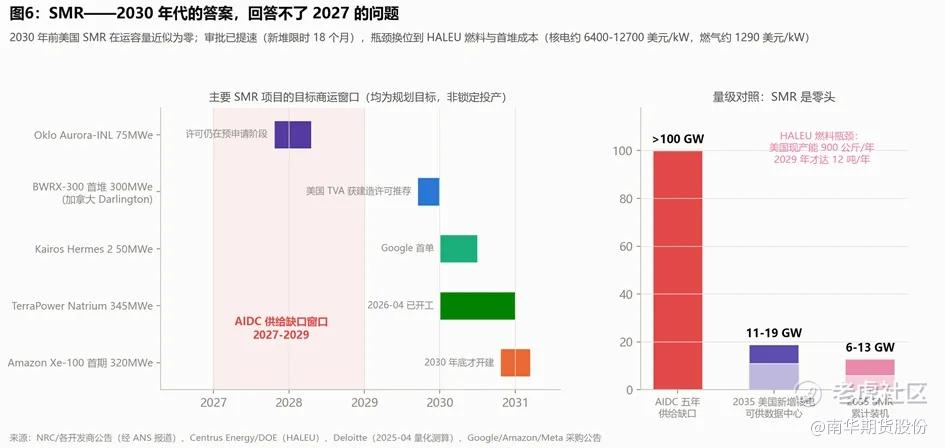

把主要项目的时间表逐个摆出来(图 6 左):走得最快的 Oklo Aurora(爱达荷国家实验室,75MWe)2025 年 9 月破土,目标 2027 年底-2028 年初商运——但其 NRC 许可仍处于预申请阶段;GE-Hitachi 的 BWRX-300 首堆在加拿大 Darlington,目标 2029 年底,美国本土的 TVA 项目 2026 年 6 月刚拿到建造许可推荐;Google 首单的 Kairos Hermes 2(50MWe)目标 2030 年;TerraPower 的 Natrium(345MWe)2026 年 4 月开工、2030-2031 年商运;Amazon 支持的 X-energy 首期 320MWe 要到 2030 年底才开建。结论很直白:2030 年之前,美国本土 SMR 的在运容量近似为零;2031-2032 年首批(美国本土口径,不含图中加拿大 Darlington 项目)合计不足 1GW。
量级对照更残酷(图 6 右):Deloitte 的测算,到2035 年美国新增核电中能供给数据中心的约 11-19GW(含大堆复建与重启),SMR 单独的累计装机主流预测区间约 6-13GW——而 AIDC 五年的供给缺口超过 100GW。超大规模厂商的核电协议(Google 500MW、Amazon 5GW 目标、Meta 至多 6.6GW)看似庞大,交付曲线全部压在 2030 年代。
更关键的是瓶颈的换位:审批已经不是主要障碍——ADVANCE法案与 2025 年行政令之后,NRC 对新堆申请设了 18 个月的限时,NuScale 上调设计的审查只用了 22 个月(上一版用了 41 个月)。真正卡住时间表的是两样:HALEU 燃料——首批快堆和高温堆的首炉料都依赖高丰度低浓铀,而美国唯一的产线 Centrus 现产能仅 900 公斤/年,2029 年才能达到 12 吨/年的商业规模;以及首堆成本——NuScale 与 UAMPS 的先行项目成本从 36 亿美元(12 模块)涨到 92 亿美元(6 模块,折合约 2 万美元/kW)后被订户抛弃,Deloitte 口径的核电建设成本 6,400-12,700 美元/kW,对比新建燃气电厂约 1,290 美元/kW——差着 5-10 倍。
所以对本文关心的 2027-2029 供给窗口,SMR 的角色是明确的:它不改变期内的供给刚性,它改变的是 2030 年代的供给预期。在算力期货的期限结构中,二者分别对应不同到期月份合约的定价逻辑。
反噬回路:从电价到立法,只用了七个月
前面六节讲的都是工程约束——排队、产能、燃料。这一节讲一个响应速度快得多的变量:政治。

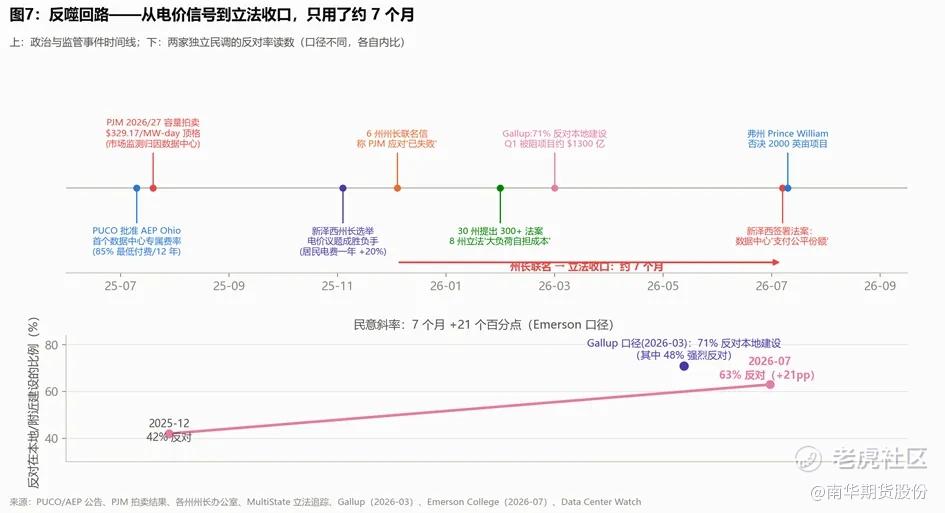

先看价格信号。PJM——覆盖 13 州加哥伦比亚特区、6500万人口的美国最大容量市场——其容量拍卖出清价:2024/25 交割年 $28.92/(MW·日),2025/26年 $269.92,2026/27 年 $329.17,2025 年 12 月公布的 2027/28 年结果 $333.44——连续两年顶到监管设定的价格上限,据拍卖报告口径,若无上限约束,最新一次将出清在高出 60% 的位置。两年十一倍的容量价格,是电力短缺最直接的市场表达。
归因也异常清晰。PJM 的独立市场监测机构 Monitoring Analytics 测算:数据中心需求贡献了 2027/28 拍卖 164 亿美元总费用中的 63 亿(38%);近四次拍卖累计贡献294 亿美元、占同期总容量费用的 46%。容量费最终摊入全体用户的电费账单:EIA 数据显示,数据中心集中的州零售电价出现两位数上涨——新泽西一年+13.6%、弗吉尼亚+13%、俄亥俄+12%,而供给弹性更好的得州只涨了约5.8%。
然后是政治的响应速度(图 7):
2025年 11 月,新泽西与弗吉尼亚州长选举,电价成为核心议题,两州胜选人均以电费救济为竞选主轴;12 月,六位州长联名致信 PJM 董事会,称其应对数据中心负荷的努力"已失败";2026年开年六周内,30 个州议会提出 300 多件数据中心相关法案;到年中,佛罗里达、明尼苏达、新泽西、俄克拉荷马、俄勒冈、南达科他、田纳西、得克萨斯八个州已立法要求大负荷用户自行承担电网升级成本;7 月 7 日,新泽西州长签署法案,要求大型数据中心为能源"支付公平份额";8月,弗吉尼亚州公司委员会裁定:数据中心专属的电网升级费用须由数据中心全额承担。从州长联名信到立法收口,约 7 个月。
民意的斜率同样陡峭:Gallup 2026 年 3 月的民调显示 71% 的美国成年人反对在自己所在地区建设 AI 数据中心(48% 强烈反对),诉求排序为资源占用约 50%(水、电各 18%)、生活质量约 20%、污染约16%;Emerson College 的追踪口径下,反对比例七个月内从 42% 升至 63%。落到项目上:Data Center Watch 统计 2026 年一季度全美至少75 个项目、约 1300 亿美元投资被地方反对阻止或推迟——单季追平 2025 年全年;全美活跃的反数据中心组织达 833 个、覆盖 49 州。弗吉尼亚 Prince William 县——全球最大数据中心走廊的腹地——今年7 月否决了约 2000 英亩的新园区提案。
把这条链画成回路:AIDC 负荷 → 容量价格 → 民用电价 → 民意与选举 → 州立法与费率裁决 → 接入门槛与付费义务抬升 → 所有项目的工期与成本上移。 它不否决这个行业,而是给全行业加税。而且注意它的两个特征:其一,响应周期约 6-12 个月,比任何工程变量(变压器扩产 2-3 年、燃机产能 2-4 年)都快;其二,它自我强化——电越紧,电价越高,政治反应越强,新增供给的门槛反而越高。观察 2027-2029 年供给能否如期释放,各州立法与费率案的进度和燃机交付同样重要。
顺带回答一个成本问题:电价涨了这么多,会不会直接压垮算力经济学?答案是不会——电费在每 GPU·小时总成本中的占比有限(多种行业口径下约一成上下),即使电价上涨50%,对单位算力成本的抬升也在个位数百分点。电价是约束的显示器,不是需求的刹车——它的杀伤力不在成本表上,在监管传导链里。(两点补注:其一,国内电价环境下电费占H100租金约3-9%,仅供量级对照,美国电价水平与此不同;其二,本节判断是就2026年现状而言——若容量价格持续暴涨、突破某阈值,电费占比会被推高到不可忽视,届时电价本身也会转为直接的成本约束,只是从当前起点看离那个阈值还远。)
算力地理学:版图正在被"拿电速度"重排
电力约束不只塑造美国国内的项目排序,也在重排全球版图。把中国放在一边(其约束结构完全不同,需另文处理;下文全球版图分析均不含中国),看其余世界。

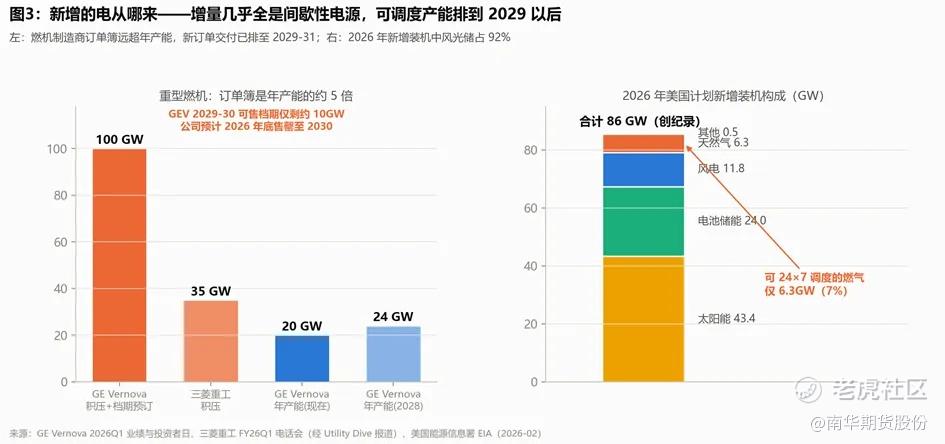

第一个结论是集中,且越靠近 AI 越集中(图 9 左):美国占全球超大规模数据中心容量的 54%(Synergy,2024 年底);而按AI 芯片存量口径,美国五大云商持有全球约 71% 的累计AI 算力、美国托管全球约 75% 的 AI 超算算力(Epoch AI,2025 年四季度)——芯片口径的美国份额显著高于地产口径。通用数据中心是全球分布的,AI 算力是美国集中的;北弗吉尼亚一地即占全球运营容量的约 13%。
第二个结论是老枢纽的天花板同样是电:欧洲五大市场(法兰克福/伦敦/阿姆斯特丹/巴黎/都柏林)合计在营约 3.8GW,但都柏林——欧洲最大数据中心集群——的电网公司已确认 2028 年前不再受理新接入申请(数据中心已占爱尔兰用电约 22%);增量正流向有核电冗余的巴黎。新加坡在暂停后转向配额制,每轮只放行 200-300MW。这与北弗吉尼亚的故事同构:成熟枢纽的约束从土地换成了电。
第三个结论是崛起者的共同点是"拿电快":马来西亚柔佛在营1.11GW已居亚太第三、待建项目8.5GW为亚太最大,承接新加坡外溢;中东两国用"石油资本+快速电力交付+美国芯片配额"切入——阿布扎比5GW的UAE-US AI Campus(首期 200MW 目标2026年交付)、沙特 Humain 目标 2030 年1.9GW。需要冷静标注的是:中东项目的落地前提是2025年5月的美国-UAE 芯片协议(每年最多 50 万片先进芯片,且附"在UAE 每建一座、须在美国对等建一座"条款)——它更像美国算力体系的离岸延伸,而非独立一极——芯片配额这道约束,决定中东算力规模无法脱离美国资本与芯片供给独立扩张;沙特的建设节奏目前仍是公司目标口径。即便这些 GW 级项目如期落地,相对美国存量仍是边际补充——全球算力定价以美国供给为锚的格局,在可见的期限内不会改变。这也正是一份在纽约结算、以美国机房价格为标的的期货合约在此时出现的产业逻辑。
供给释放时间表,与36个月的期限结构

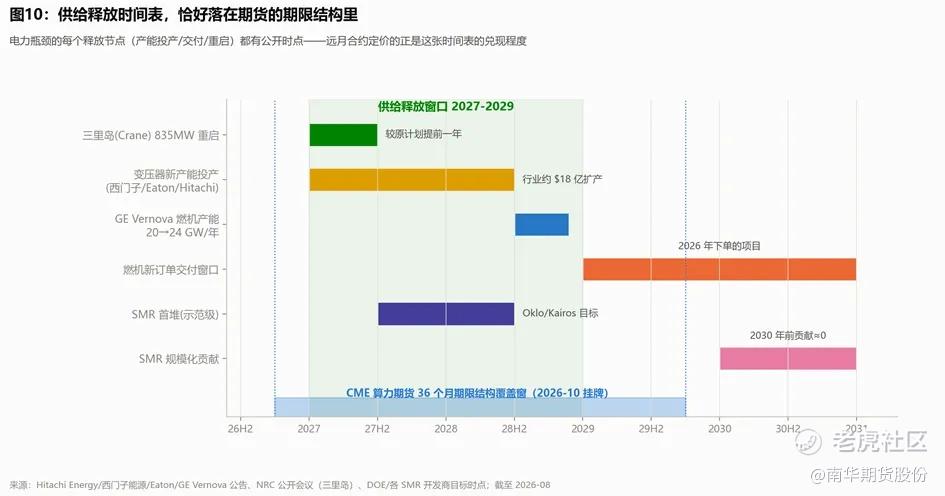

把前面所有环节的产能释放时点汇总到一张时间轴上,再叠加期货合约的覆盖窗口,就得到本文最核心的一张图。
2027年:三里岛重启(835MW),变压器新产能开始投产;2027-2028 年:西门子/Eaton/Hitachi 变压器工厂陆续达产,GE Vernova 燃机年产能扩至 24GW;2029-2031 年:2026年下单的燃机集中交付;2030 年以后:SMR 开始形成可计量的贡献。供给释放窗口集中在2027-2029年——而CME算力期货挂牌后,其36个月期限结构恰好覆盖2026年底至2029年底。

这意味着这份合约的远月定价本质上是对一张公开时间表的兑现程度做判断。作为研究推断(而非交易建议),可以把两种情景的读数特征写清楚,供读者对照后续数据自行更新:
情景一(供给如期释放):变压器交期自 2027 年起见顶回落(Wood Mackenzie 季度调查)、GE Vernova 交付档期不再吃紧、ERCOT/PJM 的"获准通电"GW 加速、州立法潮降温。此时新增算力供给在 2028-2029 年放量,远期租金承压的证据链成立——期限结构中远月相对近月的贴水有基本面支撑。
情景二(供给延迟或被政治抵消):变压器交期继续拉长、燃机档期2031 年前售罄、大负荷费率诉讼扩散至更多州、被阻项目金额续创新高。此时供给刚性延续,近月紧张向远月传导——远月贴水收窄甚至转为平坦的证据链成立。
两种情景共用同一组可公开验证的指标,这正是电力侧数据对这份合约的价值:它是租赁价格 12-36 个月的领先指标,而且几乎全部免费公开。
验证日历与研究假设
把上文的判断写成可证伪的形式,按期公开对答案:
三个可检验的研究假设(登记于内部台账,按期判分):
·假设一:至 2027 年底,电力约束仍是美国 AIDC 投产的硬约束——表现为"获准通电/在建"口径的年增量低于 超大规模厂商资本开支隐含的装机需求,租赁指数不因供给放量出现趋势性下行。
·假设二:2026 年内,大负荷自担成本类立法州数量继续增加(自当前 8 州基础上再增),且至少再有一个主要枢纽州出台数据中心专属费率或接入新规——政治变量继续快于工程变量。
·假设三:SMR 在 2030 年前对美国AIDC 供电的实际贡献近似为零;期间若有 SMR 相关重大公告(新订单/新联审),其影响集中体现在 2030 年代交付预期,而非 2027-2029 年供给。
数据来源与方法说明
本文财务与指引数据来自各公司财报及电话会披露;电力系统数据来自 PJM、ERCOT、EIA、IEA、LBNL、EPRI、NRC、DOE 等机构公开报告;设备与交期数据来自 Wood Mackenzie 调查(经行业媒体披露)及制造商业绩公告;民调与立法追踪来自 Gallup、Emerson College、MultiState、Data Center Watch;接入与费率案信息来自各州公用事业委员会公开文件。租赁指数背景参照 Silicon Data(经 Bloomberg 分发)与 Ornn 各自口径。凡预测/指引/目标口径均在文中单独注明;个别未能回溯至一手文件的数字(如 ERCOT 获准通电明细、渠道调研类信息)已标注转述来源。数值区间一律以"-"连接。
投资咨询业务资格:证监许可【2011】1290号
重要申明:以上评论由南华研究院能源化工分析师宋霁鹏(Z0016598)提供。观点仅供参考,不构成任何投资建议。市场有风险,投资需谨慎。
免责声明:上述内容仅代表发帖人个人观点,不构成本平台的任何投资建议。
